MRP não gerou demanda dependente para um item filho/intermediário, o que conferir?

De CIGAM WIKI

FAQ_CIGAM > FAQ_Manufatura > Planejamento de Materiais > MRP não gerou demanda dependente para um item filho/intermediário, o que conferir?

Realizar estas avaliações abaixo

[editar]
  • Conferir engenharia (consumo, não pode ser fantasma, deve estar marcado planejamento).
  • Item Pai deve ser no botão parâmetros do material o tipo Produção
  • Olhar se existe LLC, como é item filho LLC do filho deve ser maior que zero, a LLC do pai deve ser menor que LLC do filho
  • Verificar se os materiais estão com tipo “Ativo”
  • Verificar as configurações do MRP: PP - GE - 440 - Considerar demandas planejadas na explosão do MRP muito importante para considerar as demandas dependentes, verificar todas.
  • Verificar calendário este precisa ter dias com horas válidas.
  • Em relação ao item pai
    • Verificar se o tipo de espécie do tipo de operação do pedido não está nula (se for demanda de pedido)
    • Verificar se o CA é válido para planejamento (se for demanda de pedido)
  • A PP - GE - 438 - Considerar demandas de OP na explosão do MRP deve estar marcada
  • Informar na configuração GE - AM - 21 - Unidade de negócio padrão a UN padrão que tem o calendário e este precisa ter dias com horas válidas.
  • Verificar se os materiais possuem registro de estoque (tabela 134-ESTOQUE), ou seja, há necessidade do material possuir alguma movimentação em algum momento.

Exemplo de Item Fantasma

[editar]

Temos um exemplo de uma engenharia com fantasma.

Este item fantasma possui outros insumos na sua engenharia.

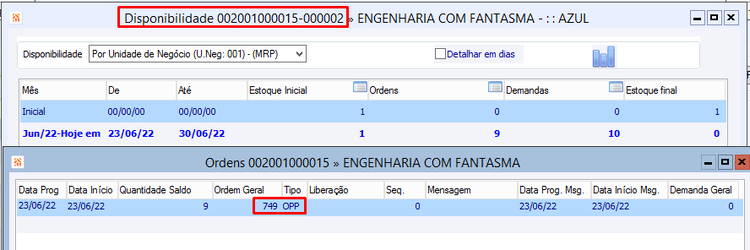

Conforme imagem abaixo, o sistema processou uma demanda do item pai e solicitou que fosse produzida a quantidade para suprir esta demanda, gerando uma OPP.

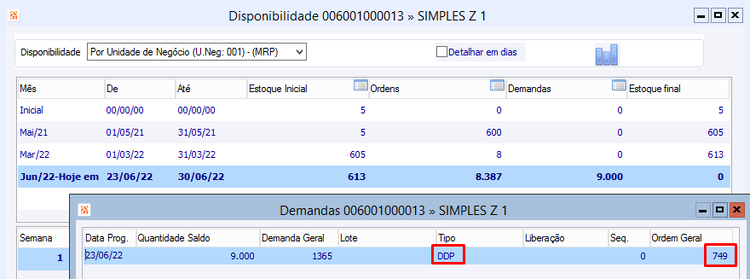

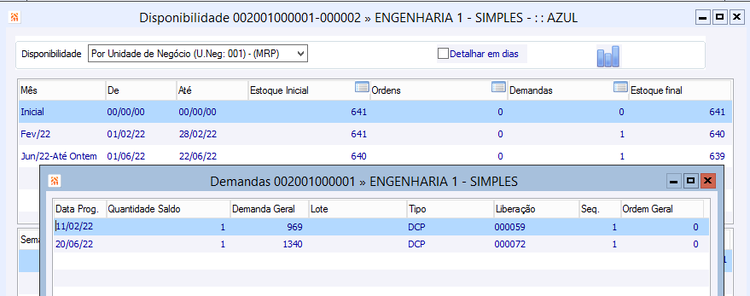

Mesmo tendo uma OPP para o pai do item fantasma, não foi gerada nenhuma demanda para ele, justamente porque ele é fantasma. Repare que existe DCP (demanda da carteira de pedido) mas se houvesse alguma demanda da produção seria DDP (demanda dependente).

Porém, o filho do item fantasma, este sim recebeu uma nova demanda conforme OPP do pai do item fantasma.

Consequentemente, o item filho precisou de uma Ordem de Compra Planejada para suprir esta demanda, pois neste caso não tinha todo o estoque.

Então, este é um exemplo de como fica o processamento do MRP quando temos itens fantasmas.
